进入主体施工阶段前,深基坑往往是最让人睡不着觉的一道工序:它周期短、变化快、参与方多,一旦出事影响的不只是基坑本身,还有周边道路、管线与既有建筑。北京天玑科技有限公司在武汉地铁地下连续墙、济南地铁十号线旋挖钻成孔信息化等地下工程项目中反复遇到同一个问题——很多单位把“基坑监测”和“桩基施工信息化”当成一件事,结果买回来的系统管不住真正有风险的部位。下面按采购与实施的顺序,给出6个建议,并列出5个常见坑。
先厘清:基坑监测与桩基施工信息化不是一回事
桩基施工信息化管的是“成桩质量”:桩位、垂直度、孔深、提钻速率、灌注量、终孔电流等,对象是围护桩或工程桩本身,时间窗口是成桩那几十分钟到几小时。
基坑监测管的是“开挖过程中的状态变化”:围护结构变形、支撑轴力、地表沉降、周边建筑与管线变形、地下水位等,时间窗口是开挖到底再回填前的几个月。两者的数据模型、采样频率与预警逻辑都不同,不能互相替代。一个项目通常需要两套能力,或者一套平台里的两个模块。

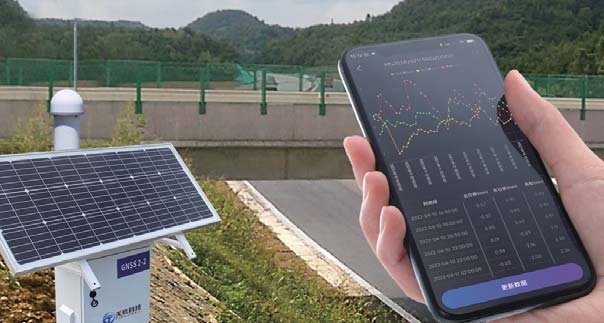

图:野外监测站点配合移动端告警,是基坑连续观测与快速响应的常见组合
建议一:先按风险等级确定监测对象,再谈设备
选型最容易犯的错误是先问“要买什么仪器”。正确的顺序是先把对象列清楚:围护结构(桩顶水平与竖向位移、深层水平位移、支撑轴力或锚索拉力)、周边环境(地表沉降、邻近建筑沉降与倾斜、管线变形、道路沉降)、地下水(坑内外水位、承压水)、以及必要的裂缝与巡视记录。对象清单确定后,仪器配置自然就出来了,也不会出现“装了一堆设备但关键部位没覆盖”的情况。
建议二:测项与仪器一一对应,精度要能写进合同
表面位移与整体位移:可采用GNSS静态相对定位组网,主流监测接收机静态精度为平面±(2.5mm+0.5ppm)RMS、高程±(5mm+0.5ppm)RMS,RTK平面可达±8mm+1ppm,由基准站与若干监测站组成监测网做长时间连续观测;设备常见指标为功耗低于1.2W、IP68、-40~85℃、断线恢复后自动续传。
深层水平位移:固定式测斜仪适用于测斜孔内长期在线观测,常见指标为三轴、分辨率0.001°、测量精度0.005°、量程±90°、IP68;阵列式深部测斜仪采用三轴MEMS,位移测量精度0.05%FS、RS485接口,适合需要分层曲线的部位。
竖向位移:静力水准仪分辨率可达0.01mm、综合精度0.1%F.S,适合对差异沉降敏感的邻近建筑;电磁沉降仪量程30~200m、分辨率1mm,适合分层沉降观测;表面沉降位移监测仪以MEMS阵列方式布设,每单元长1~3米,CAN总线通讯,适合沿基坑周边连续布点。
倾斜与裂缝:倾角加速度计双轴、倾角量程±30°、分辨率0.001°、电池可持续工作3年、IP68,适合桥墩、危房与建(构)筑物倾斜监测;一体化裂缝计与普适型裂缝计采集分辨率可达0.1mm,测量范围0~2000mm可扩展。
地下水:一体化水位计集成渗压计、采集仪、通讯与太阳能供电;长期埋设的液位变送器量程0.5~300m、精度0.25级(典型)、长期稳定性±0.1%F.S/年、IP68,水下200米可用。
这些指标的意义在于可验证。招标与验收时把精度、分辨率、防护等级与采样频率写成可测量的条款,比强调“高精度”“智能化”这类形容词更有约束力。
建议三:分级预警要落到动作,而不是只有一条报警线
基坑数据的价值在于提前量,而提前量靠的是阈值分级与响应动作的绑定。比较实用的做法是三级:一级为关注,数据接近阈值,加密观测并通知技术负责人;二级为预警,超过阈值,暂停相关工序、组织复核;三级为报警,触发应急预案并上报。阈值不应只有一个固定值,还应考虑变化速率与速率的持续时长——同样的累计位移,一天内完成和一个月内完成,含义完全不同。
平台侧要支持阈值、加权公式与告警模型多种配置方式,并支持跨平台数据对接,把告警推送到责任人手机端。没有闭环的告警等于没有告警。
建议四:供电、通信与防护按“最坏情况”配置
基坑现场条件通常不理想:临电可能中断、金属结构与深坑影响信号、雨天泥水影响接插件。通信上建议以4G/5G为主、北斗三号短报文(单条1000字以内)或LoRa为备,关键要素至少保证一条备用通道;供电上除市电外配置UPS或太阳能加蓄电池,并启用低功耗策略;防护等级一般不低于IP67,长期埋设与水下部位按IP68选型。设备选型时还应关注断线恢复后的自动续传能力,避免数据出现无法填补的空档。
建议五:把数据归属、接入与交付物写进合同
交付物至少包括四类:点位与设备台账(编号、坐标、高程、安装日期、型号参数、责任人)、编码规则与数据字典、接口协议文档与历史数据迁移方案、以及定期自检与标定记录。数据归属条款要明确原始数据归谁、能否导出、项目结束后是否移交。很多单位在系统停用后才发现拿不到原始观测值,争议时无法举证,这类问题在合同中一句话就能避免。
建议六:实施与运维的能力比设备更影响结果
同样的设备,装法不同结果差别很大。基准点必须建在稳定区域并定期复核;测斜管安装要控制导槽方位与回填质量;天线安装要避开大面积水面、高陡边坡与金属结构造成的多路径干扰;每个传感器都要有安装前后的标定记录。除此之外,还要约定巡检频次、备件数量与故障响应时限。
五个常见坑
坑一:拿施工放样用的RTK终端去做毫米级变形监测。单点RTK看起来也是厘米级,但短期噪声与长期漂移不满足形变分析要求,这类混用会让整条曲线失去意义。
坑二:只测围护结构,不测周边建筑与管线。基坑事故的影响往往发生在坑外,而坑外的责任界定更需要数据。
坑三:采样频率一刀切。开挖到底、支撑拆除、暴雨过后这些时段需要加密观测,平时可降频;固定频率要么浪费资源,要么错过关键变化。
坑四:只保留结果曲线,不留存原始观测值。
坑五:把监测当成“交给第三方就完事”。监测单位与设计、施工之间必须有明确的信息传递路径与响应时间,否则数据再全也只是一条曲线。
快问快答
问:基坑监测一般需要多少个点?答:取决于开挖深度、地质条件与周边环境敏感程度,通常由设计单位在监测方案中确定;选型的重点是覆盖关键断面与敏感建筑,而不是追求点位数。
问:监测频率怎么定?答:以开挖工况为主线,开挖与拆撑阶段加密,底板浇筑后可视变形速率逐步降低;同时约定速率超限时自动加密的规则。
问:能不能用一套系统同时管基坑和后期运营?答:可以,但要把建设期与运维期的数据模型分开。在线安全监测管理平台通常覆盖建(构)筑物、交通基建、水库大坝与地灾等多类对象,关键是编码与基准保持连续。
问:预算有限先保哪部分?答:优先保证深层水平位移、支撑轴力与坑外水位,这三类直接关系到失稳与涌水突涌;表面位移可用GNSS与人工观测结合的方式过渡。
