2026年汛前,水利部在水库安全度汛会议上明确提出,要加强水库大坝安全监测设施的建设、更新和数智化改造,深化雨水情监测预报"三道防线"建设,病险水库主汛期原则上一律空库运行。全国大量小型水库的老旧监测设施正进入集中更新改造窗口期。天玑科技在服务大坝安全监测项目的过程中发现,不少管理单位在采购环节容易踩坑:钱花了,设施却用不起来、数据用不上。本文结合真实项目经验,梳理更新改造采购中的常见误区,供水库管理单位和地方水利部门参考。
一、先摸清家底,别急着买设备
很多单位的做法是旧设备坏了照原样买一台换上,看似省事,实际延续了老系统的缺陷。更新改造第一步应开展现状评估,把坝体监测项目的种类、数量、完好率逐一盘点:表面位移测点还有多少可用、测压管是否淤堵、量水堰计是否正常读数。建议编制更新改造方案,明确保留、废除、新增的项目清单,并对照现行监测技术规范核对项目完整性。小型水库常见问题是监测项目偏少、缺少自动化采集手段,这正是政策强调"数智化改造"要补的短板。
二、警惕低价中标背后的隐形成本
小型水库改造预算普遍紧张,低价方案很有吸引力,但采购要算总账:
1. 传感器精度虚标。渗压计、水位计的精度和量程要与坝体实际匹配,量程选大分辨率不够,选小了汛期高水位直接超量程。位移监测设备静态平面精度应达毫米级,例如±(2.5mm+0.5ppm)量级,静力水准仪综合精度不低于0.1%F.S,才能捕捉坝体缓慢变形。

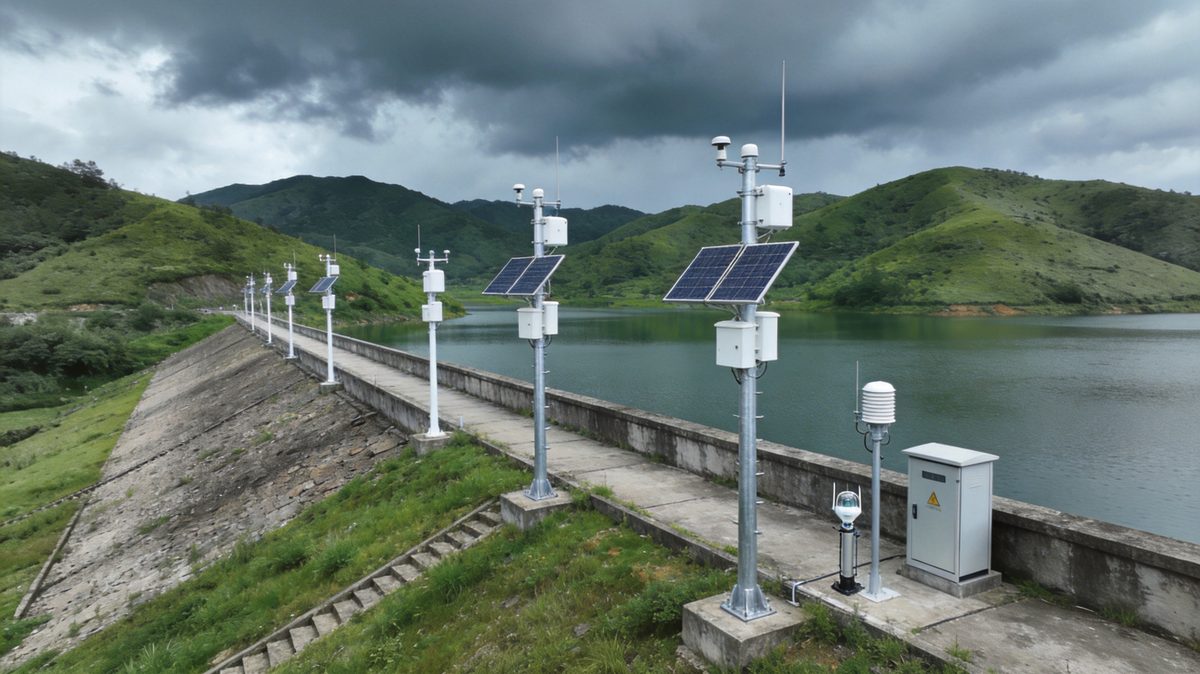

2. 供电通信方案不适配现场。小型水库位置偏远,市电和4G信号都难保障。方案里只写"太阳能+4G"却不交代连续阴雨续航和通信备份,汛期最需要数据时系统恰恰掉线。采购文件应明确要求:支持4G/5G/LoRa/北斗短报文多通道通信备份,公网中断时数据本地存储不丢失、恢复后续传,值守电流毫安级以下。
3. 防护与宽温缺项。库区潮湿、北方冰冻,设备防护等级应达IP65以上,工作温度覆盖-40℃至85℃,否则两三年后故障率明显上升,维修成本远超当初省下的差价。

三、平台和协议要开放,别被单一厂家锁死
这是最容易踩的长期坑。有些方案把传感器、采集终端、软件平台全部绑定私有协议,几年后想换设备或对接上级监管平台,原厂家要么报天价要么不配合,对接省级平台就成了二次投入。建议采购文件写入三条硬要求:通信协议采用MQTT、Modbus、SL651等标准协议;平台支持与业主平台、第三方系统对接,数据可同时向多个数据中心上报;原始数据全流程自动存储、可导出,为安全鉴定提供依据。天玑科技的TJ-Monitor安全监测平台采用分布式集群架构,终端与平台软件均为自主研发,支持位移、渗流、雨量、库水位等八类指标实时采集与多级智能预警,开放架构在后续扩容对接时可省去很多麻烦。
四、验收指标写进合同,别只看"装上了"
很多合同只写"设备安装调试完成",给了不成熟供应商操作空间。建议把可量化指标写进合同:数据有效采集率不低于99%;关键测点精度附检定或比对资料;预警功能实测通过,含阈值分级告警和移动端推送;现场培训到位,管理单位能独立完成日常数据核对;明确质保期响应时限和备品备件清单。
五、运维机制别断档
监测设施三分建、七分管。小型水库管理力量薄弱,设备装完没人管,两年后就是废铁。采购时同步考虑运维安排:优先选择提供长期运维服务的供应商,约定年度巡检次数与数据核查服务,平台侧选择有7×24小时运维支撑能力的系统,断线缺数能主动发现而不是等汛期检查才暴露。
结语
小型水库监测设施更新改造,核心不是买设备,而是建成一套数据完整、传输可靠、预警有效、长期可用的监测体系。把现状评估做在前面、验收指标写进合同、开放协议和运维机制定清楚,才能让改造投入真正转化为水库安全的技术底座。天玑科技作为北斗安全监测领域的专业服务商,服务项目覆盖水利、公路、矿山、能源等行业,愿为水库管理单位提供从方案评估、设备选型到平台运维的全流程支持。
