振动沉管碎石桩施工流程和注意事项


振动沉管碎石桩的施工流程如下:


施工准备:进行场地平整,根据地形图确定标高,挖除地表坚硬物体,使振动器能顺利下钻。布置场内运输道路、道路两边的排水盲沟、纵向排水沟、料场,准备好照明设施以便夜间施工。进行场地清理与掘除,按施工规范和设计要求进行清理。测量放样及布桩,恢复中线,放出路段边线桩,清理平整施工段地基表面,测量地面整平后的标高,做好排水系统。进行施工技术交底。


振动沉管碎石桩试成桩:在工程护桩部位或工程非主要部位进行试成桩,试成桩数量应根据设计要求和场地的地质条件确定,且不得少于3根。通过试成桩确定适合现场工程地质条件的沉管提升速度、每次提升高度、留振时间、反插深度、控制填碎石量等施工工艺参数。


振动沉管碎石桩施工:振动沉管碎石桩正式施工前,应进行试成桩,确定各项工艺参数。振动沉管碎石桩的沉管提升速度可取1.0m/min左右,每次提升高度可取1.0-2.0m,留振时间可取30-60s,反插深度可取0.4-0.5m。重要工程或规模较大、复杂地质段还应进行典型施工,典型施工段一般不小于20m。


振动沉管碎石桩施工流程和注意事项


振动沉管碎石桩施工注意事项如下:


在施工过程中,要保证振动器在地面以上操作,避免对周围环境和地下管线造成破坏。


在沉管过程中,要保持沉管的垂直度和稳定性,避免出现倾斜或晃动。


在填碎石过程中,要保证碎石的粒径和级配符合设计要求,同时要控制填碎石的数量和密度,避免出现填碎石不实或过多的问题。


在拔管过程中,要控制拔管的速度和高度,避免出现拔管过快或过低的问题,造成碎石桩的不稳定或不合格。


在整个施工过程中,要注意对周围环境和地下管线的保护,避免因施工造成损坏或污染。同时要对现场进行清理和恢复工作,保证现场整洁有序。


延伸阅读:北斗智能打桩系统

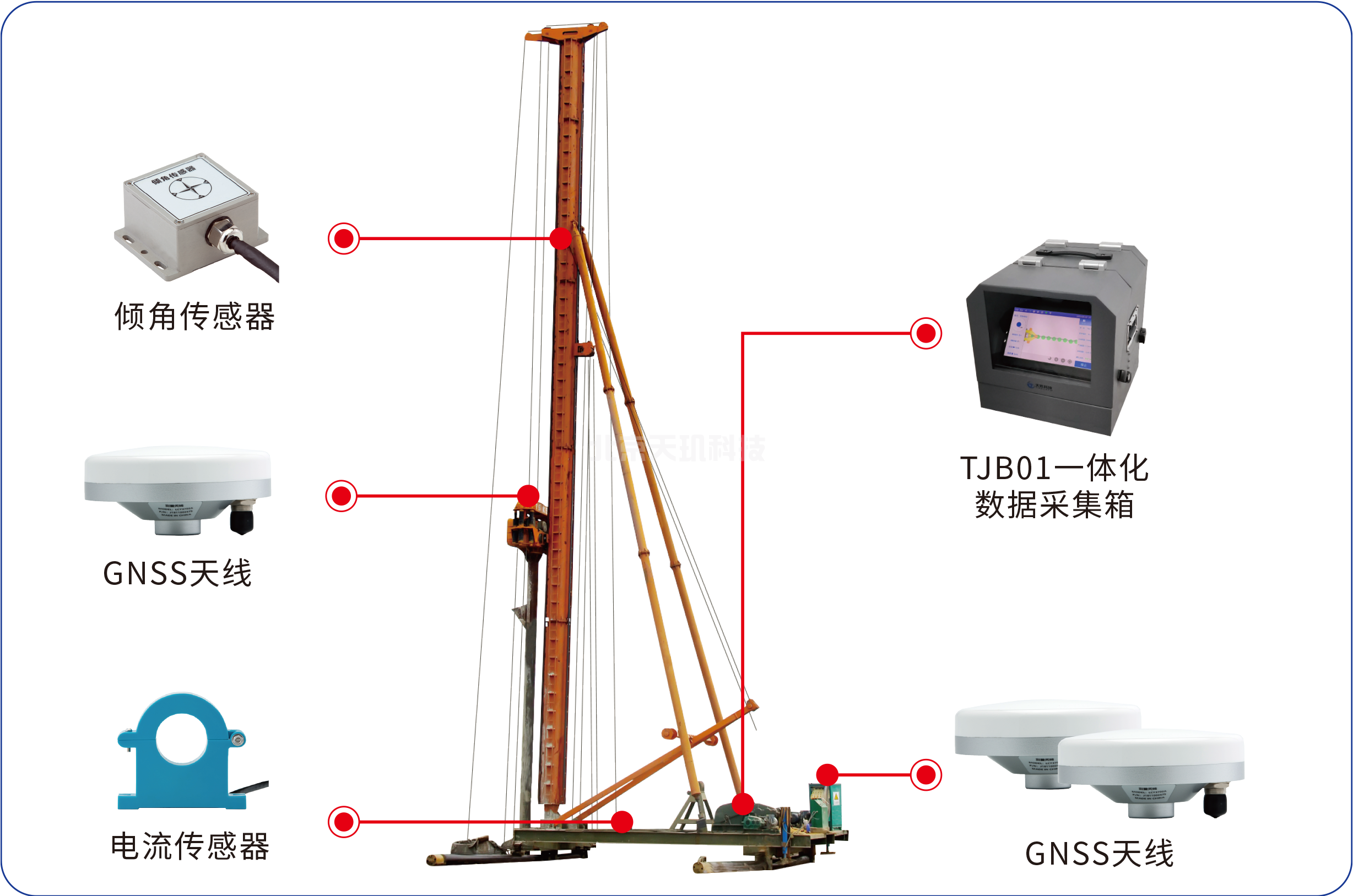

智能打桩系统将北斗高精度定位定向终端,深度传感器,倾角传感器,电流传感器等设备安装在桩机上。通过北斗卫星定位系统监测钻孔位置,利用倾角传感器监测桩身垂直度,电流传感器监测地质结构变化,判断钻机情况。再通过控制终端对以上数据进行采集、处理和展示;通过控制终端内置的移动通讯网络将数据实时上传至工程管理平台,实现施工的远程管理,整套系统由硬件设备和软件应用系统组成。


在线留言
标签guestbookform报错:该栏目下没有新增留言属性。
  • 企业名称:

    北京天玑科技

  • 热线电话:

    400-097-7887

  • 地址:

    北京市大兴区金星路奥宇科技大厦3号楼206室

  • 邮箱:

    672902156@qq.com

扫码关注我们

Copyright © 2020-2022 北京天玑科技 版权所有  京ICP备18005844号  sitemap.xml

TEL:400-097-7887
